为有效改善沥青路面相关技术指标,提升道路通行品质,力争在2020年全国养护管理大检查中交出满意“成绩单”。7月下旬以来,无锡管理处结合辖段路况,积极统筹各方资源,高效有序推进路面大修工程。

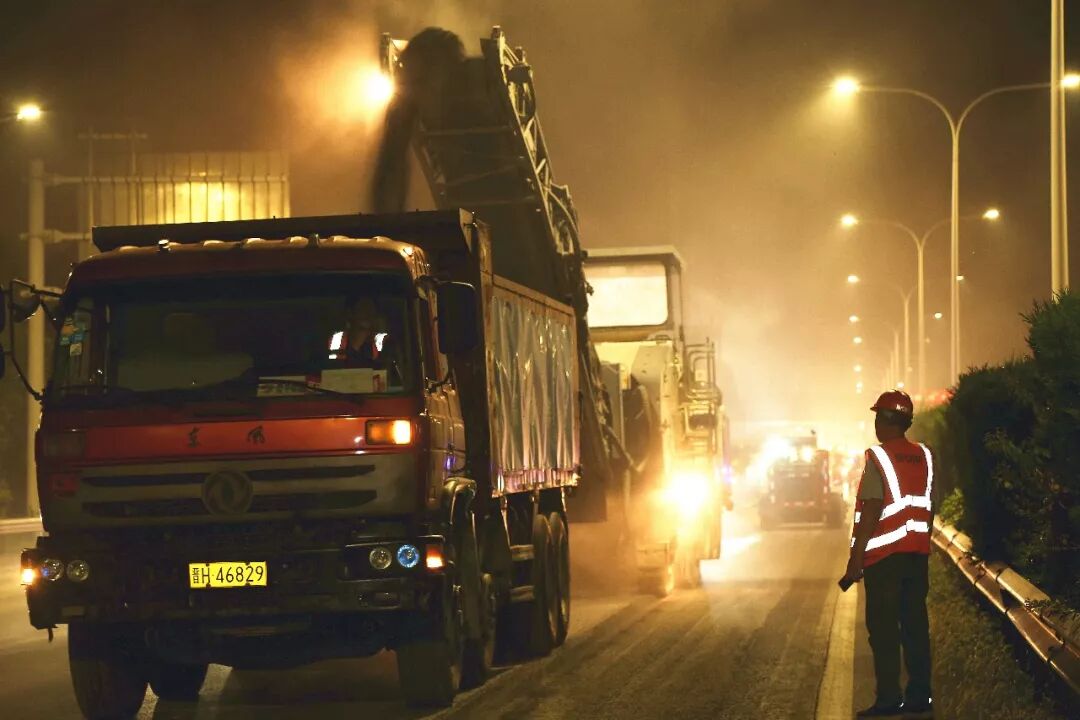

▲ 路面铣刨现场
无锡段常年超饱和运营,路面相关技术指标逐年下降。此次路面大修共涉及段落33处,折合成单车道总长约为21.8KM,计划工期40天。为确保工程顺利实施,无锡处从安全、质量、进度三方面着手,竭力打造样板精品工程的同时,最大限度让路于民。
防范为主,念好“安全经”
项目实施前,无锡处牵头“一路三方”召开夜间施工交通组织专题审查会,研究部署安全监管重点,并制定了具体措施:通过可变情报板、智慧锥筒等,多层级发布施工信息,提醒驾乘人员妥善避让;采用高反光锥桶,车辆设备开启双闪灯,增设防撞车、爆闪灯、定向喇叭、照明灯车等安全防护设备对施工区域进行封闭隔离;规定施工作业人员及设备分散布置,避免出现扎堆现象,若遇1、2车道施工时,在紧急停靠带内增设一组施工标牌,增强警示告知效果。

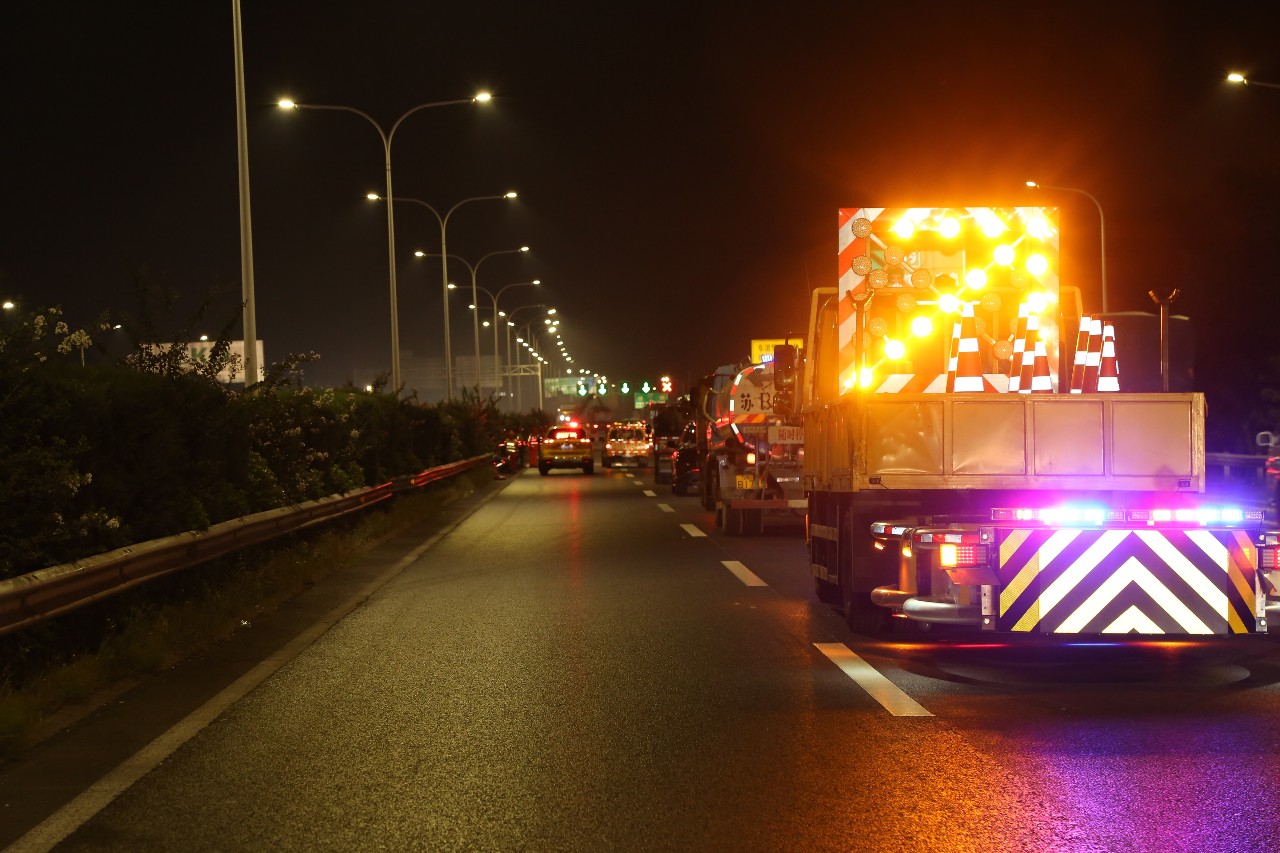

▲ 对施工区域进行封闭隔离
质量为基,严把施工关
项目实施期间,管理处抽调技术骨干,联合监理单位成立现场质量监管小组,通过旁站、抽检等方式,抓好“四个严控”把准施工质量关:严控拌合料质量,通过后场技术监督,对拌合楼的生产状况和出料温度进行高频次抽检,落实整改措施;严控铣刨深度,消除夹层;严控裂缝处理,对于贯通缝进行局部2层铣刨;严控混合料摊铺温度、碾压表观质量等技术参数,对不合格的混合料坚决退场,对不合格段落坚决返工;严格计量工作,落实日报制,对每日实施段落进行跟踪审核,确保计量无误。

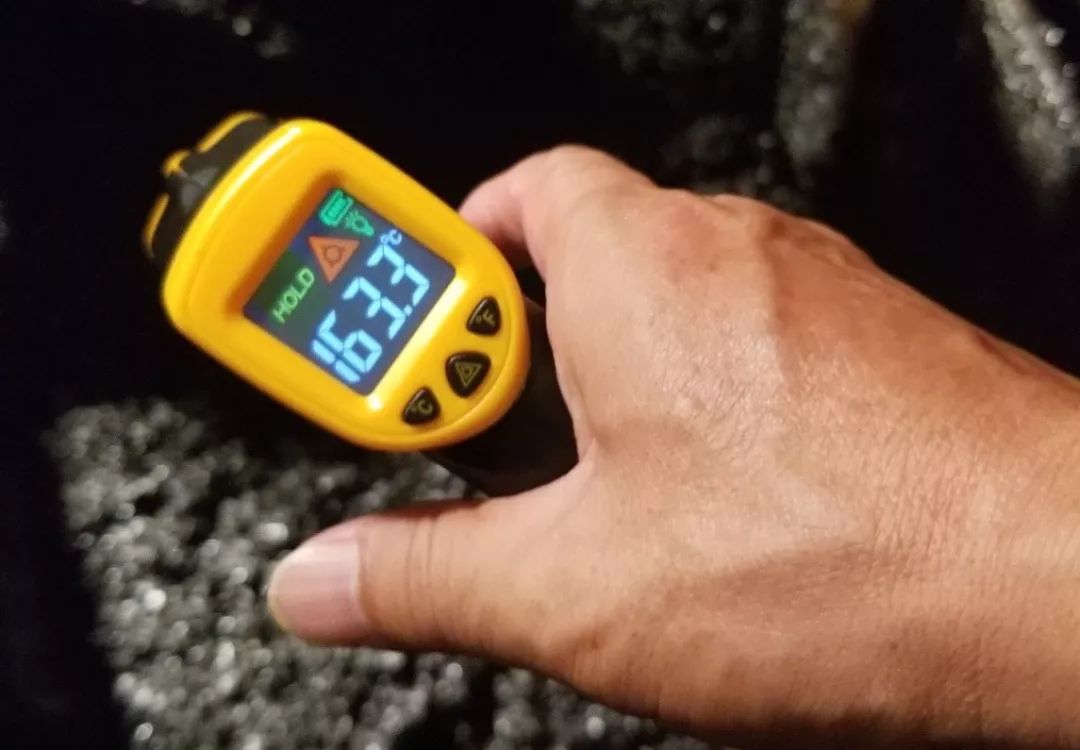

▲ 对沥青料温度进行检测
计划为要,挂好作战图
为确保按期完工,要求施工单位结合辖段流量,充分考虑施工组织困难程度,灵活调整交通组织设计,将作业时间细化到小时。项目施工期间,动态调整计划安排,周五至周日夜间流量较大,施工时间推迟,并相应减少施工段落长度;周一至周四夜间流量相对较小,施工时间提前,延长施工段落长度。同时,根据计划横道图时间节点,科学测算铣刨长度,精确下达供料指令,实现铣刨、摊铺等工序紧密结合,提高施工效率。

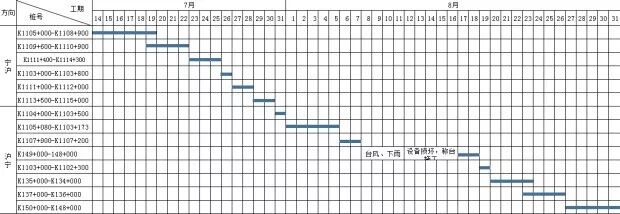

▲ 制定工程计划横道图
截至目前,无锡段已完成13.6km路面大修,约占总工程量的62%,预计9月上旬将完成所有施工任务,为后期迎国检工作的的全面开展创造良好条件。
