根据南京市汤山互通改扩建工程规划,需在原有主线光缆位置设置桥墩,因此宁沪公司在施工期间需要对主干光缆进行割接迁移。公司高度重视此次任务,进行了充分调研准备、多轮方案讨论和征询。8月27日上午5:00到9:30,光缆割接工作顺利进行并完成,全线收费业务未受影响,成功实现了“无感切换”的目标。此次割接工作也是收费系统恢复运行后,江苏交控系统内首次主干光缆割接,为将来相关通信工程的实施积累了良好的经验。
勇于担当,创新方案
沪宁高速汤山互通改扩建工程是是支撑园博会的重要交通基础设施,项目工期紧、任务重,主体施工已经按日倒排工期,主干光缆割接完成的时间成为决定主体施工的重要因素。另一方面,全国一张网运行对光缆通信的稳定性提出了极高要求,沪宁高速中分带光缆承载了交通部骨干网、省骨干网、宁沪公司收费监控骨干网等重要业务,一旦出现问题将影响全线运行。
为了兼顾全国一张网运营以及地方重点工程建设两个大局,宁沪公司迎难而上,积极协助指挥部,会同江苏高网,与设计单位、施工单位进行了多次方案调整和论证,最终形成了优先完成主干光缆、借芯保障收费业务不中断的方案。

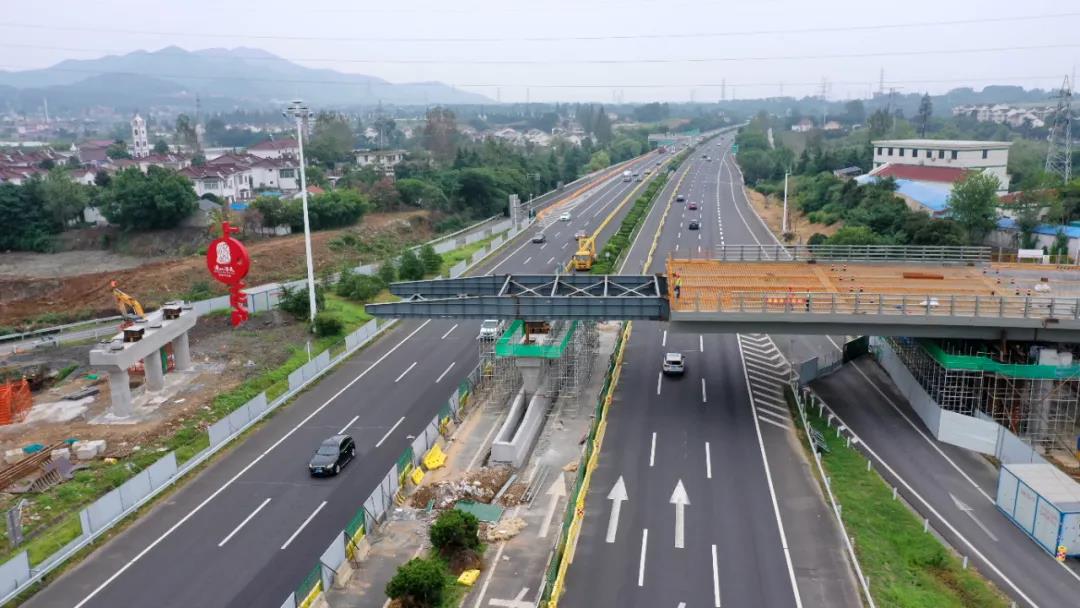

▲汤山新互通建设现场

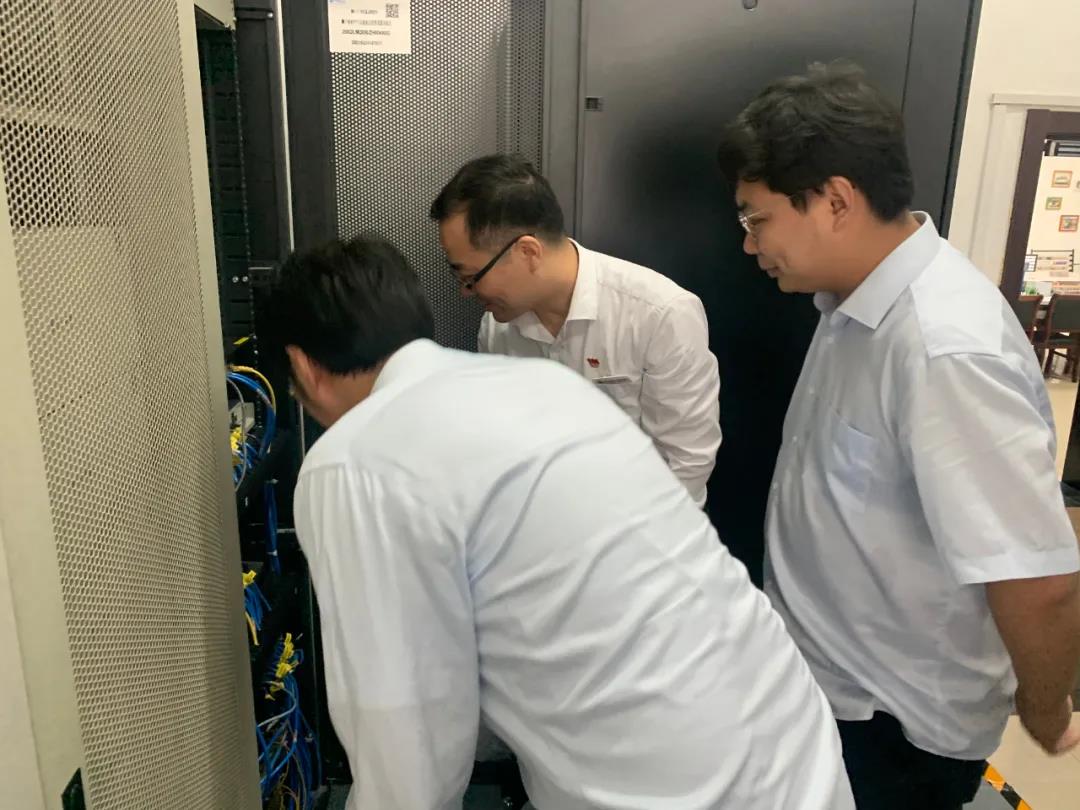

持戈试马,严阵以待 新的割接方案在理论上可以将对收费业务的影响降至最低,但是技术要求高,施工难度大。一是要提前确认并行光缆中各业务纤芯的位置,二是实际施工中,需施工人员在三个站点同步操作,找到正确尾纤并切换至对应的预留位置。 为确保万无一失,方案确定后,宁沪公司会同施工单位,对公司指挥中心、南京收费站、黄栗墅服务区、汤山收费站、句容城区收费站各个相关站点的光纤资源进行了实地排查,仔细确认了每一纤芯的资源占用情况,提前锁定用于收费业务的备用纤芯。负责三个站点的施工人员提前进场进行预演练,确保熟悉机房环境以及操作的同步性。 ▲运营管理中心人员参与排查机房环境

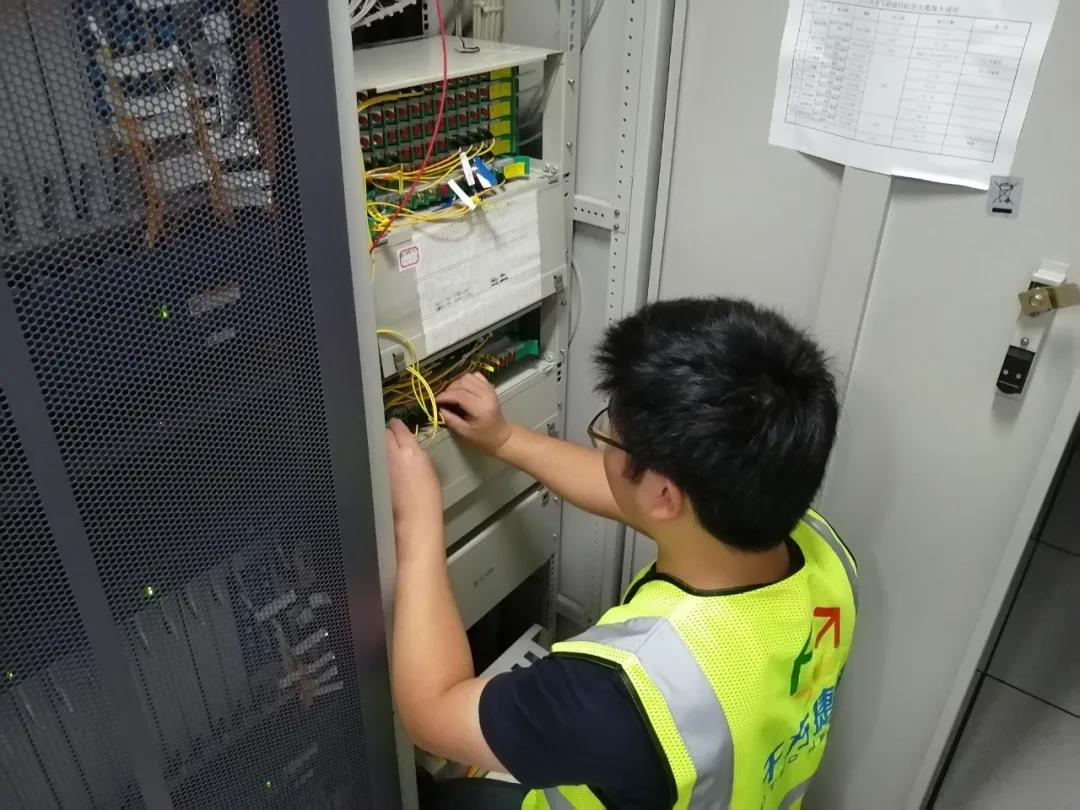

一步到位,无感切换 8月27日凌晨,系统管理人员、外场光缆熔接人员、机房跳纤技术人员全部进场就绪,凌晨5点,施工人员开始割接含有备用纤芯的主干光缆,7点30分,各三个站点跳纤工作同步完成,主干收费业务顺利完成无感切换,收费业务运行稳定。至9点30分,全部主干光缆割接结束,主要业务基本恢复。 ▲施工人员进行光纤跳接
下一步,宁沪公司将总结本次割接切换过程中的经验和遇到的问题,优化割接工序,进一步降低割接影响,为即将到来的马高路北延、阳山互通施工所带来的光缆割接工作积累经验。同时也将进一步加强沿线光缆资源的管理和维护,为收费系统全国一张网的稳定运行提供坚实的通信保障。
