不负承诺,宁沪公司提前7天完成全线门架吊装任务
发布时间:2019-08-20 来源: 浏览量:3次

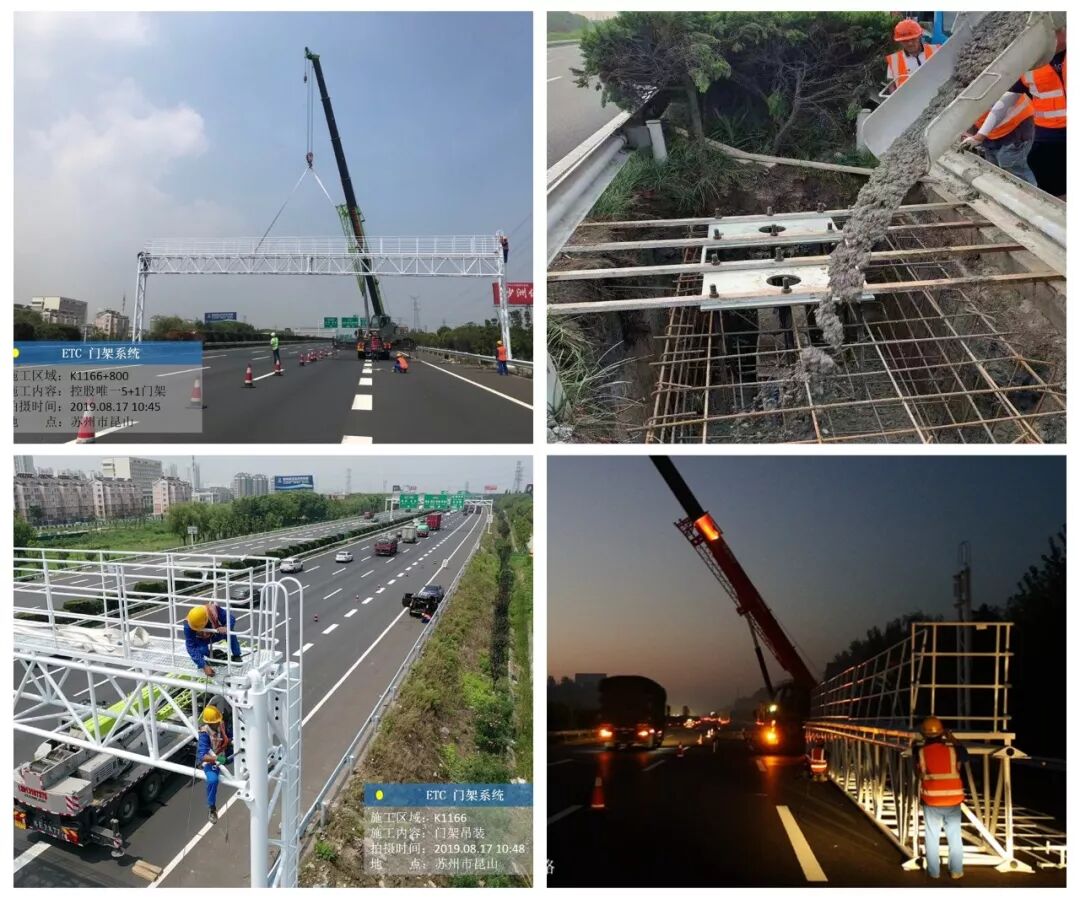

▲  完成宁沪公司最后一套门架吊装

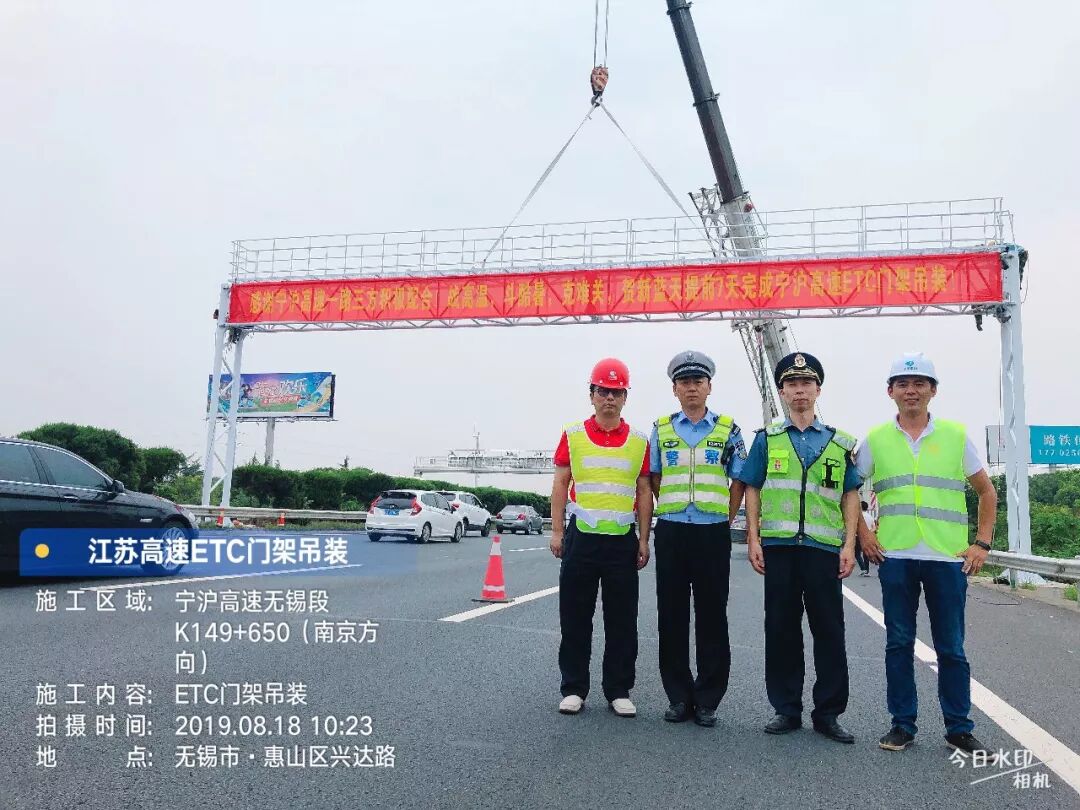

7月17日,江苏交控组织召开“ETC门架建设专题会议”,宁沪公司在参会的15家路桥单位中率先表态,承诺在8月25日前完成全线门架吊装工程。承诺一出,宁沪公司上下同心、内外协力,逐一攻克厂家生产能力有限、大跨径门架制造难度大、吊装时间紧迫等难题,提前7天完成了全部36套新门架吊装,圆满完成工作任务。

▲  完成江苏交控唯一一套“5+1”超宽门架吊装

笃行承诺  啃下供货"硬骨头"

宁沪公司共建设ETC门架92套,其中利旧56套,新建门架36套。新建门架中包含32套“4+1”门架,以及江苏交控唯一一套“5+1”超宽门架。为克服门架生产工艺难的问题,项目组把困难想足、把办法想透,拿下关键工序,率先实施驻厂监造工作机制,每日早晚沟通磋商,实时调整计划。但截至8月7日,承建商新蓝天钢结构公司仅完成8套门架生产,为此,项目组负责人直达厂家进行长达8个小时的磋商,就剩余28套门架的生产及吊装逐一敲定。承建商新蓝天公司聚合力、严管控,笃行了8月18日完成沪宁高速全线吊装任务的承诺。

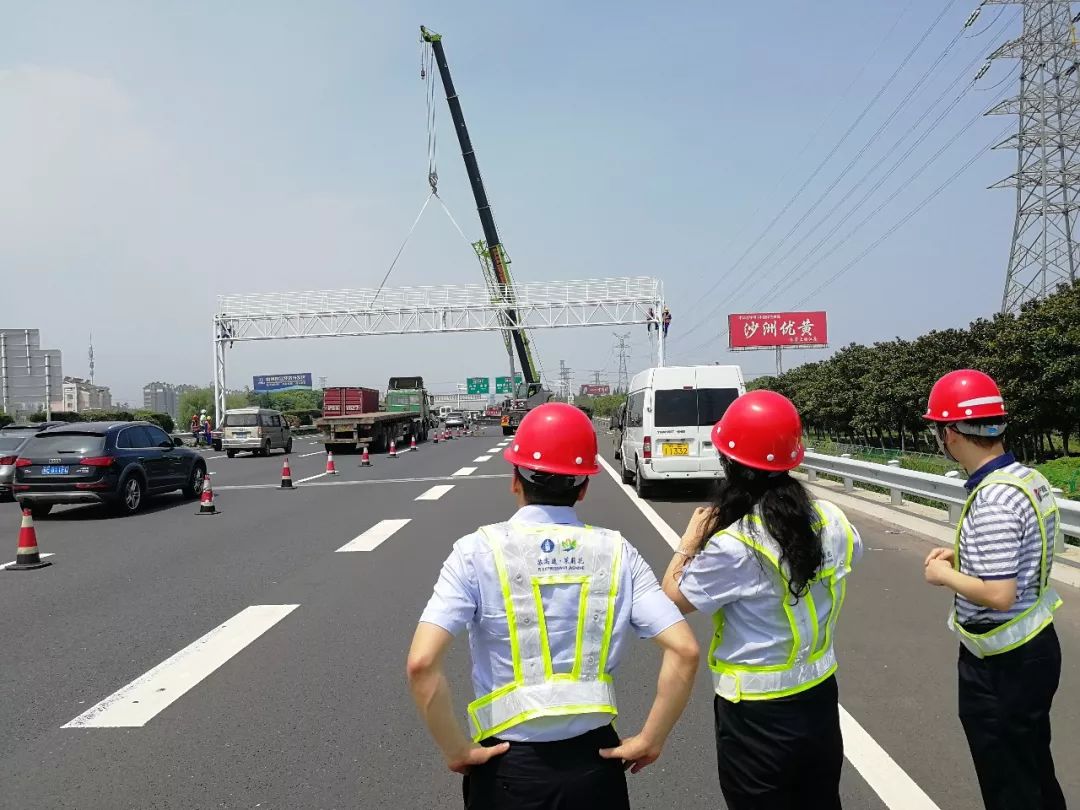

▲ 项目负责人深入承建单位进行沟通磋商

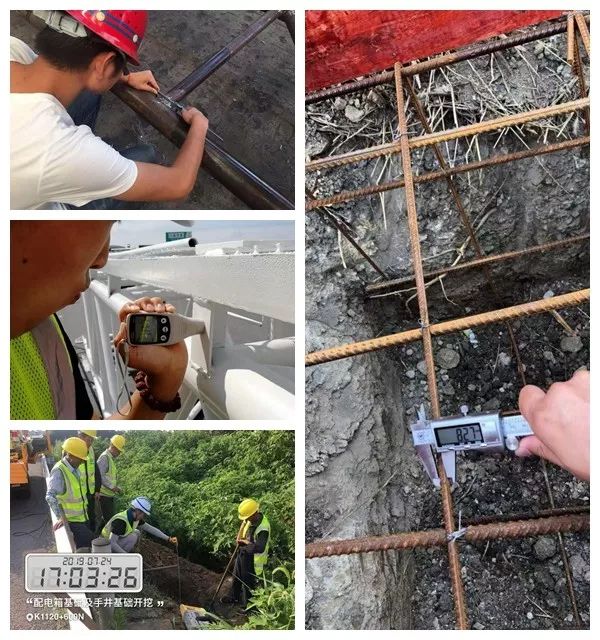

践行承诺  严把工程质量关

ETC门架项目建设伊始,宁沪公司即要求检测单位苏交科对门架生产及安装进行100%检测,严把质量关,确保门架“零缺陷”。宁沪公司组织监理、检测单位,通过微信群对门架下料、焊接、吊装全程实时检测、监督,形成每日一报,每周定期召开工地例会,找问题、谋举措,确保上下联动齐抓共管。因承建商采购环节的问题,从7月26日起门架质量连续3次出现问题,项目组一方面坚决制止不合格门架的吊装,一方面在采购中心的协调下,积极沟通,重树承建商信心,确保顺利完成任务。

▲  对施工过程进行监管、检测

坚守承诺  争分夺秒出高效

此次项目时间紧、任务重,为确保项目施工高质高效完成,宁沪公司从三个方面抢抓工期。简化施工上报审批手续。由原来提前2-3天报备审批缩短至即时上报,随时审批,打好后台保障组合拳。优化吊装程序。沪宁路主线流量大,最高断面流量达21万辆,占道即堵车,为了将吊装作业给道路畅通带来的负面影响降到最低,项目组会同吊装单位进行多次研讨、实践,实现了从封闭两个车道到封闭一个车道的改进,断流时间由最初的15分钟压缩至最短的2分05秒。避高峰,巧安排。由于前期计划滞后以及台风影响,沪宁路面临6天吊装24套门架的压力,为确保任务顺利进行,沪宁路沿线各管理处仔细分析每周、每日、每小时流量情况,合理安排,未造成因施工引发的交通拥堵。

▲ 项目施工现场

护航承诺  安全挂帅稳推进

安全、质量、进度一个都不能掉队。公司主要负责人和分管负责人多次深入一线进行安全督查。针对安全问题一个节点一个节点查看,一个问题一个问题督办,严谨细致、全力以赴。项目组充分利用下属四个管理处监控中心平台,用好全线256个视频监控器,构建起全天候、全覆盖安全管控平台,严把施工安全程序、人员教育关,履行对公司的安全承诺。

▲  召开项目施工安全例会

宁沪公司深刻理解深化收费公路体制改革的重大意义,全体工作人员发扬“特别能吃苦、特别能担当、特别能奉献”的企业精神,不负重托,逐项突破,全力打好撤销省界收费站各项“攻坚战”。
